桂东县大岭风电项目一期工程进入叶片安装阶段

红网时刻新闻8月28日郴州讯(桂东县融媒体中心记者 黄莎娜 吴珊华)在桂东县青娥山的崇山峻岭间,一座现代化的风电场正在拔地而起。作为湖南省重点新能源项目,大岭风电项目一期工程目前进入叶片安装阶段,预计年底前并网发电。

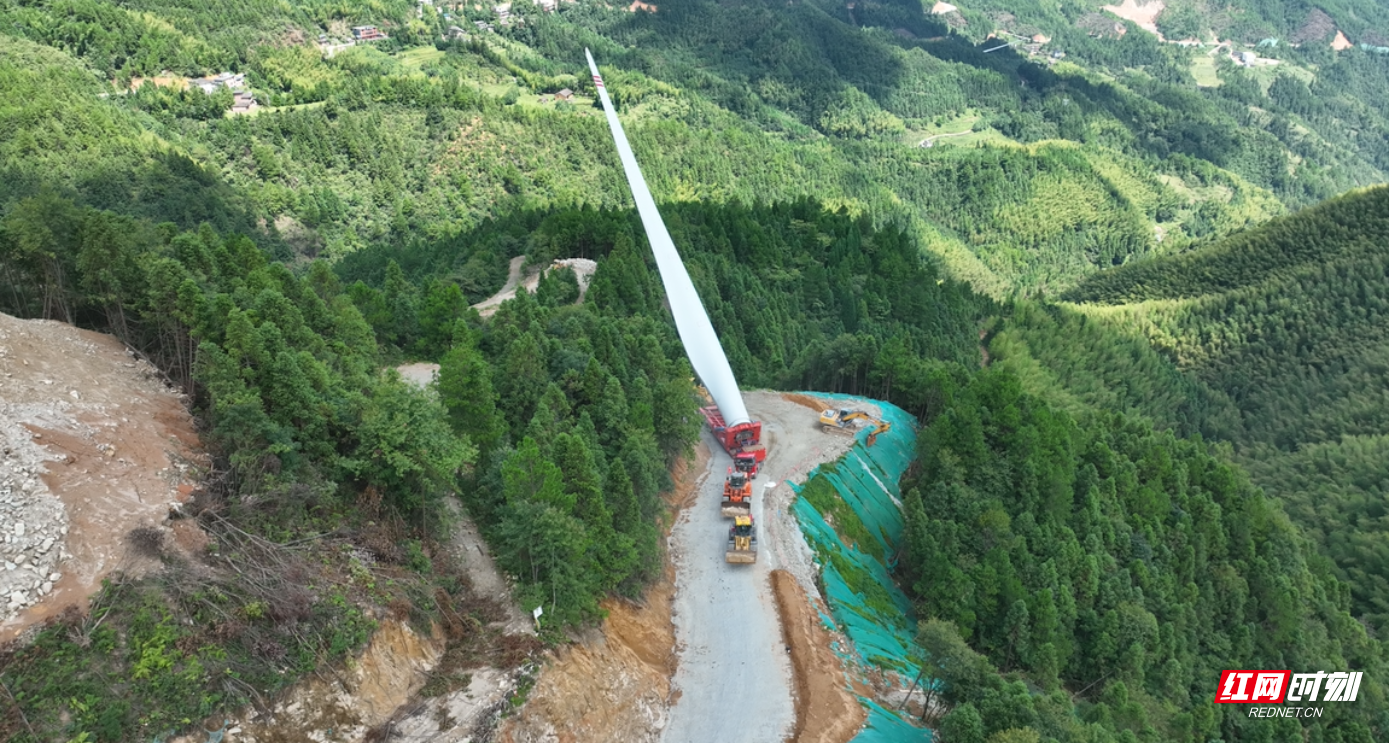

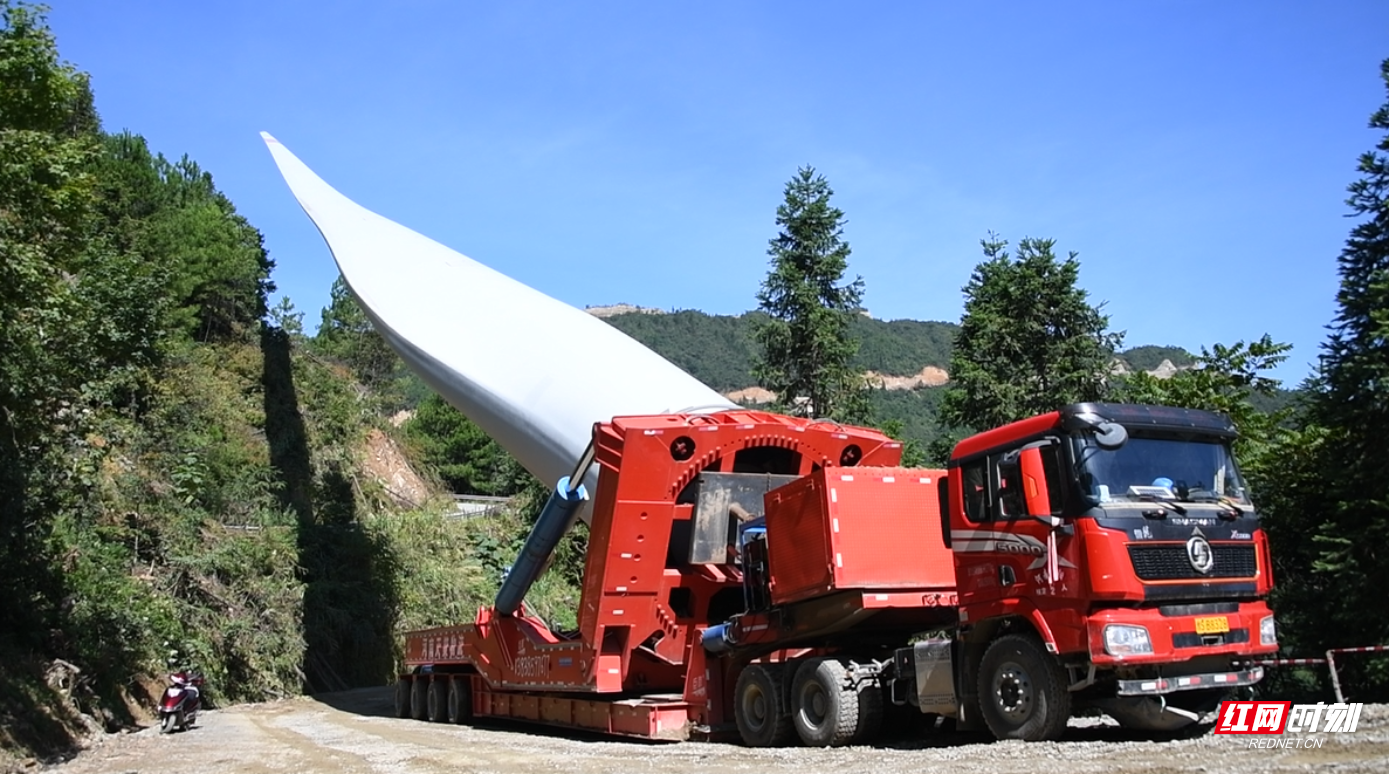

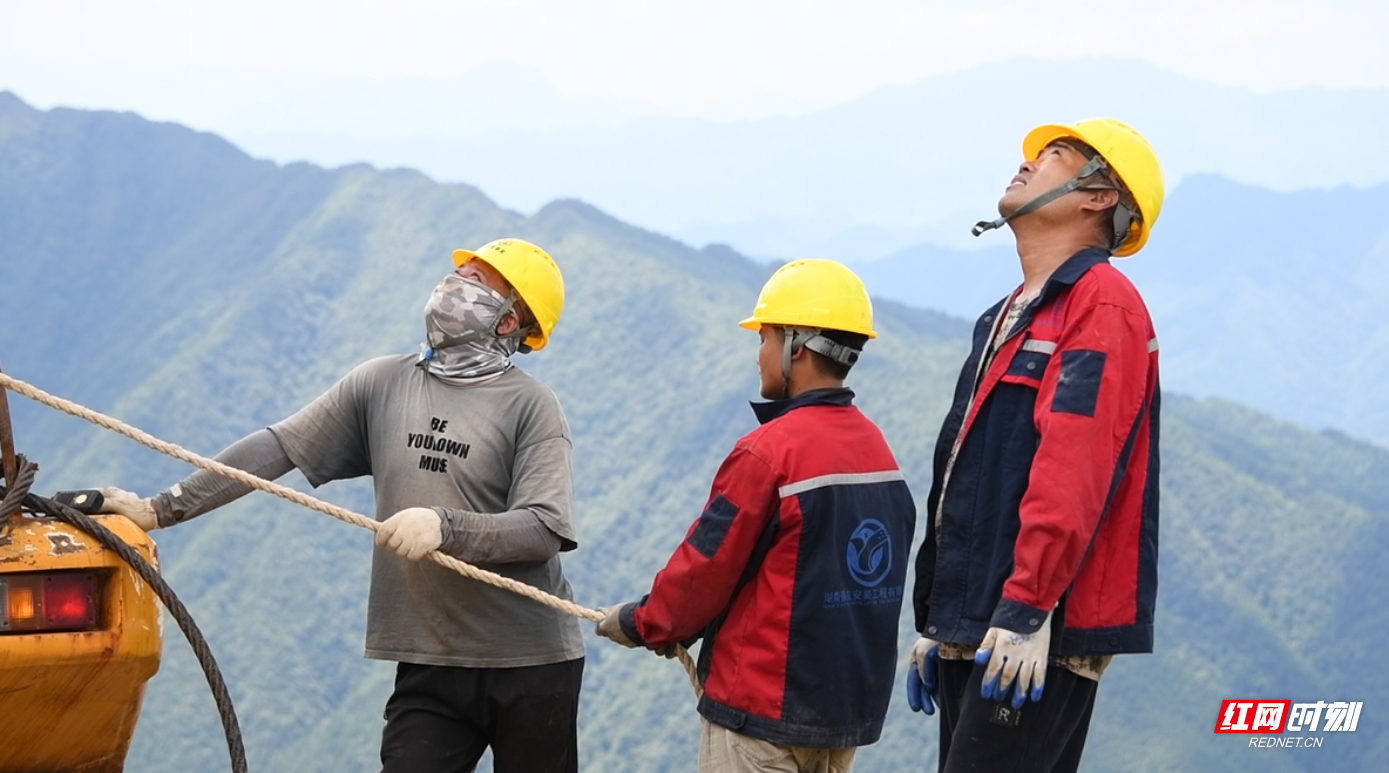

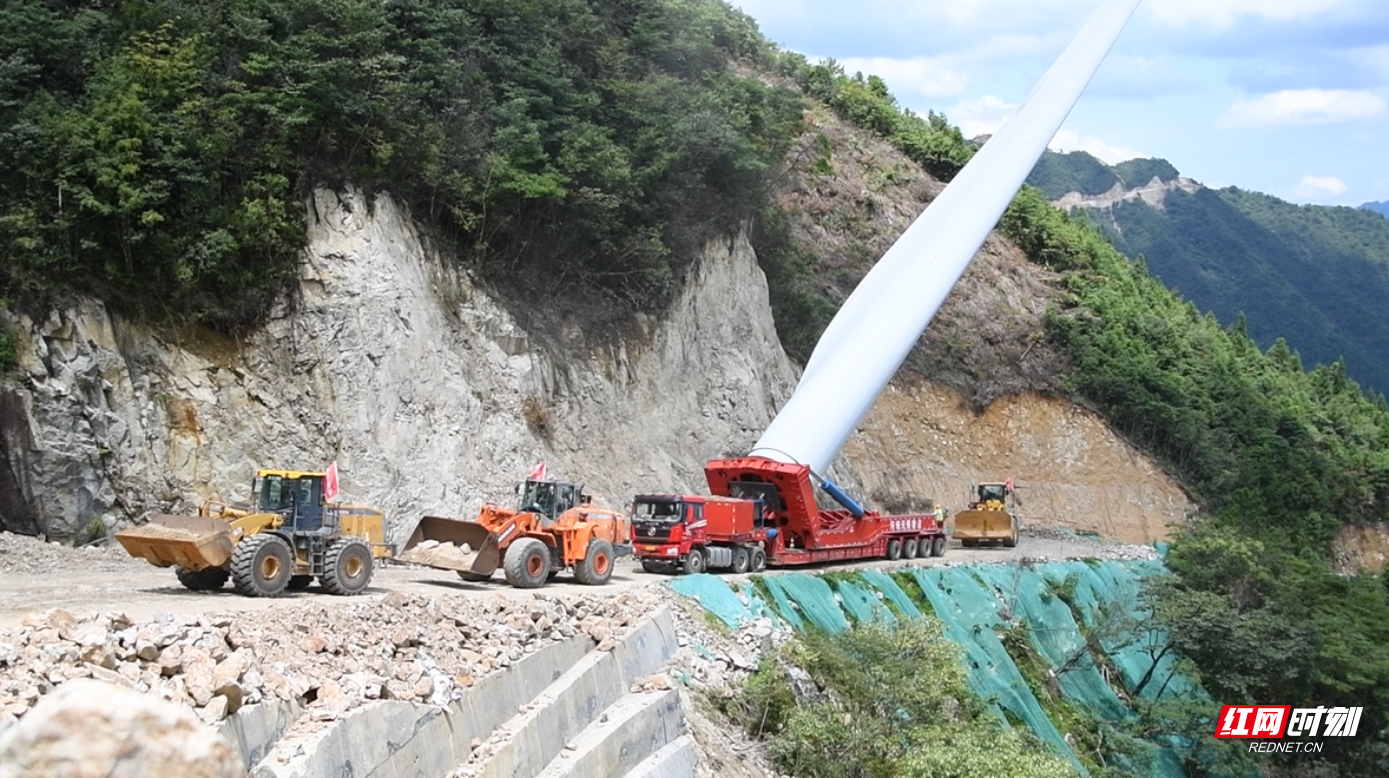

连日来,桂东县寨前镇砂坑村通往青娥山顶的蜿蜒运输便道上一派繁忙,叶片运输任务正紧张推进。8兆瓦风机的单片叶片长 99 米、重近 30 吨,需靠重型铲车牵引。现场,两辆铲车首尾相接牵引运输车,后方另有一辆铲车跟进防溜车;安全员站在弯道高处挥手引导,驾驶员全神贯注紧盯后视镜,谨慎微调方向,叶片擦着路边植被划过。历经数十个弯道、3小时,叶片安全抵达山顶吊装平台。随后,工人们操作100 余米高的塔吊,耗时2 小时,顺利完成一片叶片安装。


大岭风电项目施工经理周军说:“现在进入这个安装阶段,在保证安全的情况下,对我们的整个设备进行一个吊装,尤其是在这个高空组对的时候,我们每一步工作都必须要求精准到位。”

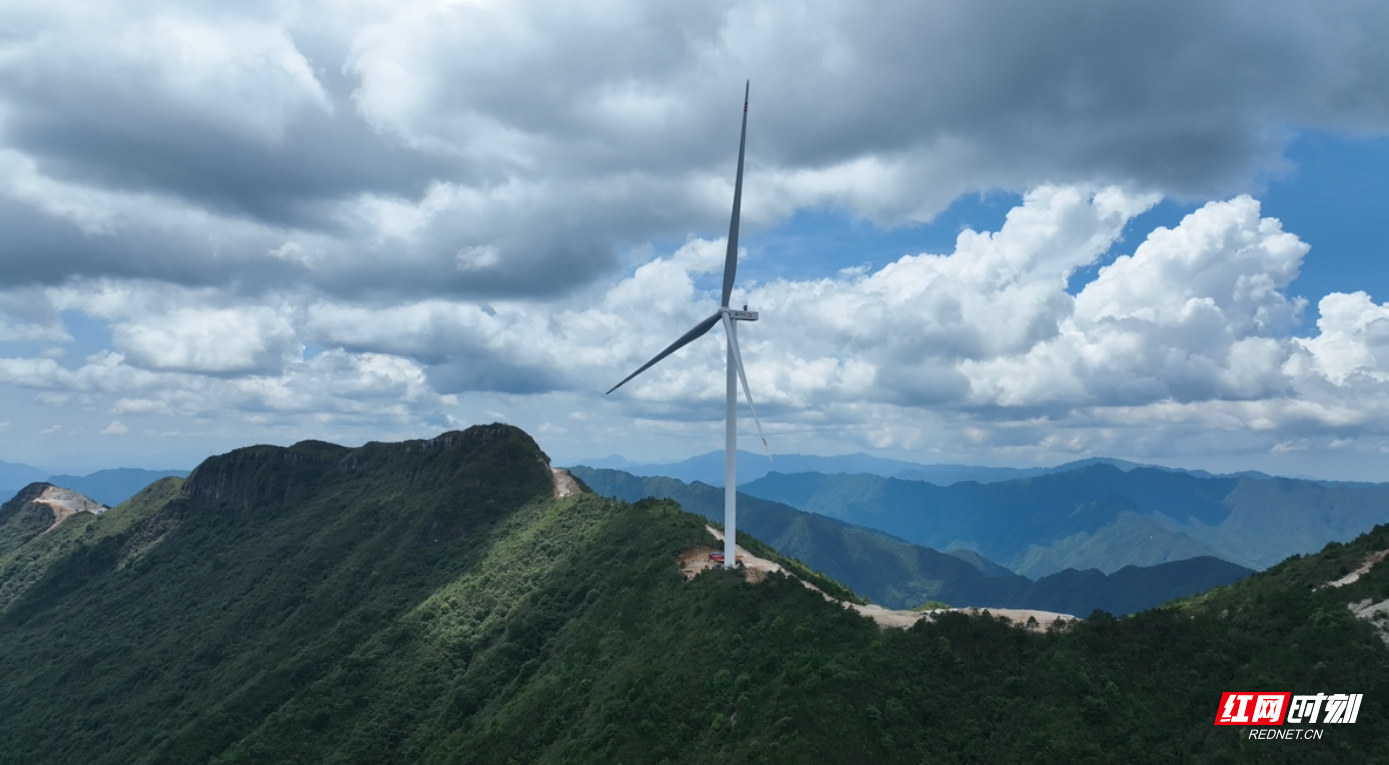

大岭风电项目一期工程计划安装10台8兆瓦、3台6.7兆瓦风机,总装机容量达100兆瓦,同时配套建设一座220千伏升压站。截至目前,项目场外道路及清障、吊装平台场平、风机基础施工、升压站主体工程均已完成。首批3套风机整机设备已运抵现场,剩余10套正陆续运输到位。项目建成投用后,每年不仅可提供清洁电能约2亿千瓦时,也将使风车与云海日出一道成为青娥山的标志性景观,助力旅游观光和乡村振兴。


“县科工信局作为项目责任单位,将切实履行指挥部牵头作用,按照指挥部的工作要求,会同自然资源、林业、水利、环保等部门和相关乡镇,统筹调度,主动作为,序时推进,确保工程保质保量、安全高效推进。项目预计在年底前可实现全容量并网发电,届时将进一步提升湘南地区新能源供应能力,为全省的能源结构调整和绿色发展贡献‘桂东力量。”桂东县科技和工业信息化局局长李耀东说。



来源:红网时刻

作者:黄莎娜 吴珊华

编辑:龙芳华

本文为郴州站原创文章,转载请附上原文出处链接和本声明。

本文链接:https://cz.rednet.cn/content/646942/62/15234801.html

相关链接

    频道精选

  • 重要新闻
  • 郴州教育
  • 哲学里的郴州
  • 政务要闻
  • 县区(市)
  • 乡村振兴
  • 郴城说理
  • 文教卫
  • 精彩视频
  • 旅游
  • 尚德郴州
  • 全民阅读
  • 图片新闻
  • 要闻
  • 经济
  • 社会
  • 园区
  • 协会
  • 新闻H5
  • 综合专题

阅读下一篇

返回红网首页 返回郴州站首页
