7月23日 星期日 晴

进入7月以来,为让沙洲在第二届湖南旅游发展大会上闪亮登场、精彩亮相,让老区群众享受到“办会兴城”带来的实实在在的获得感和幸福感,沙洲干群认真按照第二届湖南旅游发展大会筹备工作要求,发扬“半条被子”故事的精神,把握筹备时间节点,强化各项工作举措,齐心协力、加班加点、快马加鞭、全力以赴推进沙洲重点观摩项目建设,撸起袖子加油干,迈开步子拼命干,通过“白十黑”“5+2”“晴+雨”的努力,干出了沙洲新气象,干出了沙洲大变化。

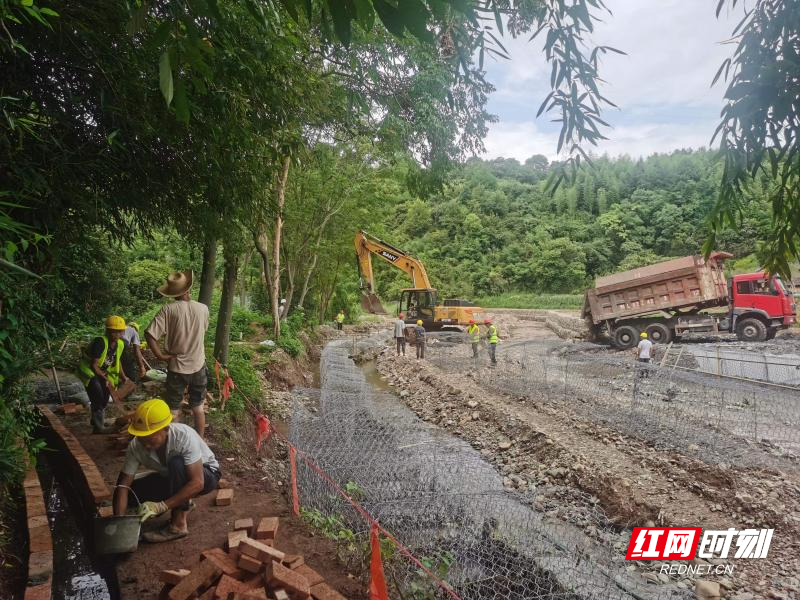

滁水河流域生态环境系统综合治理项目已完成荒漠化治理水果苗木种植1650亩,河道清淤2.2千米,生态驳岸800米,工矿污染治理工程1100平方米,沙洲瑶族村雨污分流工程、新东村、新旭村污水管道铺设正在施工,工矿污染治理工程、生态驳岸、生产步道正在建设,施工人员55人,施工设备9台(辆),已累计完成工程进度的97.8%,建成后将成为生态环境系统治理的典型案例。

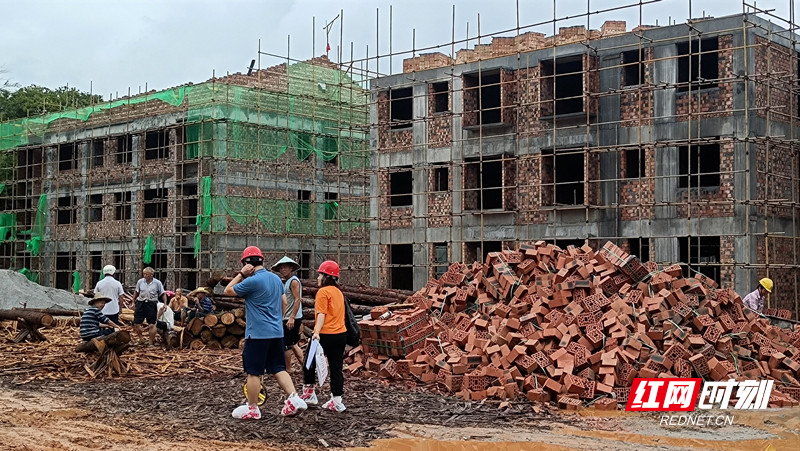

沙洲幸福新村项目已完成24户主体建设和12户室内砌砖工作,正在进行12户室内砌砖工作和2户主体施工,施工人员83人,施工设备7台(辆),已累计完成工程进度的96.9%,建成后“幸福新村”将成为沙洲一大亮点,同时对外营业后的“幸福民宿”将使沙洲“吃、住、行、游、购、娱”旅游六要素更加完善。


塔林瑶寨项目已基本完成,7月12日,2023(第六届)“红色沙洲·献‘李’旅发”主题奈李文化节在塔林瑶寨成功开幕,目前正在进行门窗安装及内墙造型、马头墙等布展施工,施工人员11人,已完成总工程量的98.27%,7月23日至7月24日,抖音头部主播唐艺将在沙洲村直播,众多游客将到塔林瑶寨打卡。

环沙洲传统村落集中连片保护利用示范项目已完成古民居修缮保护利用14栋,古巷道、广场修缮3575平方米,景墙砌1059平方米,修缮朝门7座、古井2座,文明书院主体已完成,正在绘制马头墙壁画,文市风雨廊桥正在进行扫尾,古巷道修整和小广场建设正在进行,施工人员89人,叉车1台,已完成总工程量的97.00%,预计7月底完成,取名“文市瑶乡”,正在进行高德地图定位和百度百科词条上线。8月,汝城中惠旅邀请的“快闪演出”团队将入驻“文市瑶乡”城下组,8月20日开始试演,8月25日正式公演,将成为游客打卡乡村旅游的新亮点。

(作者:沙洲红色文旅产业园管委会 朱盈 朱裕涛)

来源:红网时刻

作者:朱盈 朱裕涛

编辑:何雨杏

本文为郴州站原创文章,转载请附上原文出处链接和本声明。

本文链接:https://cz.rednet.cn/content/646741/68/12890774.html

相关链接

    频道精选

  • 重要新闻
  • 政务要闻
  • 县区(市)
  • 乡村振兴
  • 郴城说理
  • 文教卫
  • 精彩视频
  • 旅游
  • 尚德郴州
  • 全民阅读
  • 图片新闻
  • 要闻
  • 经济
  • 社会
  • 园区
  • 协会
  • 新闻H5
  • 综合专题

阅读下一篇

返回红网首页 返回郴州站首页
