开工即冲刺!湘粤背靠背工程全面复工复产

红网时刻新闻2月25日郴州讯(通讯员 黄建分 曹勇)2月25日,国家“十四五”电力规划重点工程——湘粤背靠背联网工程春节后全面复工复产,苏仙区良田镇项目建设现场机械轰鸣、人声鼎沸,建设者们干劲十足、全力以赴,迅速掀起节后建设热潮,为全年建设任务打响“当头炮”,奋力推动工程建设提质提速。


作为实现国家电网与南方电网互联互通、推动全国统一电力大市场建设的重大战略工程,湘粤背靠背联网工程动态总投资达57.55亿元,预计2027年6月全面投产。该工程建成后,将实现两大电网柔性互济,大幅提升湘粤两省电力调节精度与应急支援效率,为区域产业升级、民生保障提供稳定能源支撑,同时为我国新能源大规模发展提供关键支撑,助力实现碳达峰碳中和目标,为湘粤两地高质量发展注入强劲动力。

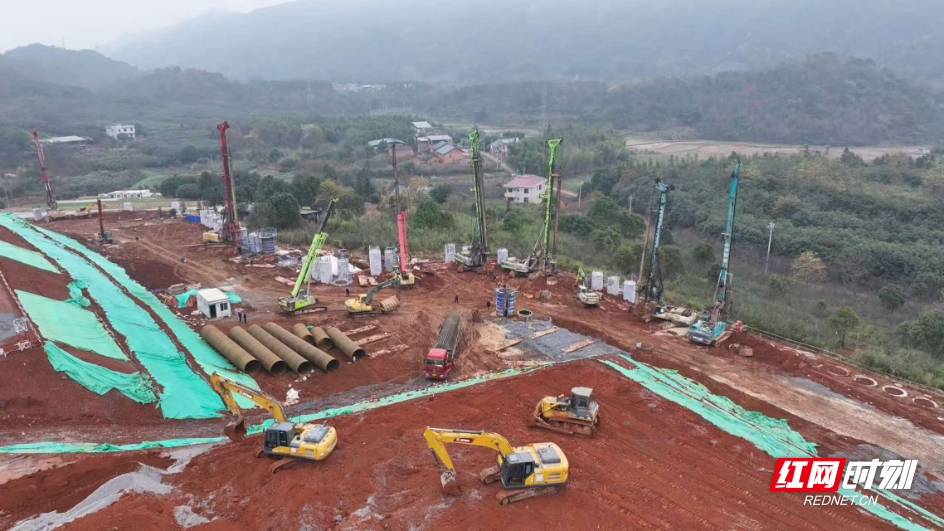

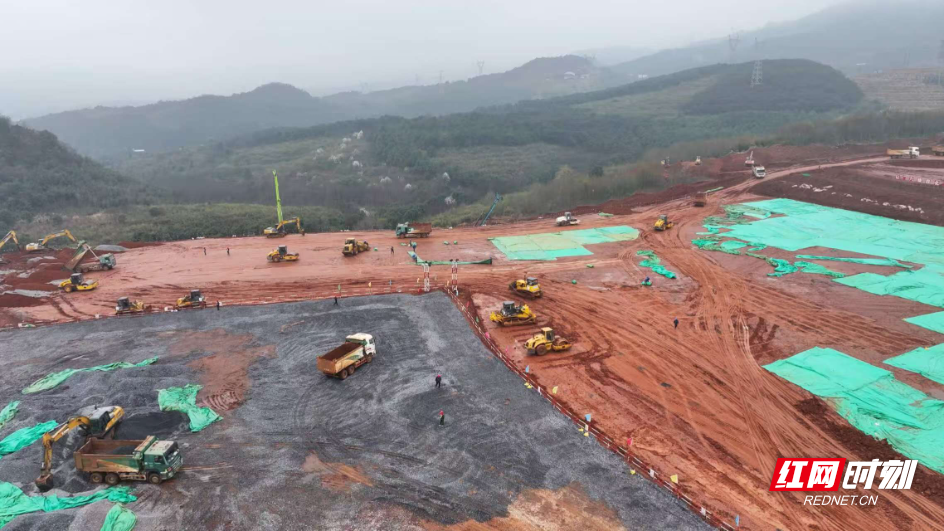

当前,该项目正处于“四通一平”建设阶段。“我们按照‘开工即决战、起步即冲刺’的目标,全面推动各项工作有序开展。”湘粤换流站工程业主项目部副经理谭周芳介绍,目前项目重点推进场地土石方回填和边坡抗滑桩施工,预计4月中旬可基本完成站内土石方工程。截至目前,项目已完成“四通一平”工程进度的54%,3月中下旬将同步推进站内主道路与排水工程建设。


郴州春季多雨,给土石方施工带来不小挑战。为破解这一难题,施工单位提前研判、精准施策,多措并举保障施工进度。“我们采用碎石与土方混合回填的方式,降低土壤含水率,确保施工质量与进度;同时,对边坡地区全覆盖防雨布,保障小雨天气可正常施工。”谭周芳表示,施工单位将抢抓晴好天气,实行24小时两班倒作业,全力以赴推进后续施工,确保各项任务按计划落地。

“我们强化统筹调度,建立问题清单与闭环销号机制,靠前协调用地、用林、审批等关键环节,开辟绿色通道、并联推进手续办理。”苏仙区发展和改革局党组书记、局长黄莉表示,当地将主动对接省市部门与建设单位,跟踪投资进度、保障要素供给,及时化解施工堵点,以高效服务推动项目提速提质,确保工程按期建成投运,助力湘粤电力互济与区域能源安全。


来源:红网时刻

作者:黄建分 曹勇

编辑:何雨杏

本文为郴州站原创文章,转载请附上原文出处链接和本声明。

本文链接:https://cz.rednet.cn/content/646046/69/15719365.html

相关链接

    频道精选

  • 重要新闻
  • 郴州教育
  • 哲学里的郴州
  • 序厅
  • 政务要闻
  • 县区(市)
  • 乡村振兴
  • 郴城说理
  • 文教卫
  • 精彩视频
  • 旅游
  • 尚德郴州
  • 全民阅读
  • 图片新闻
  • 要闻
  • 经济
  • 社会
  • 园区
  • 协会
  • 新闻H5
  • 综合专题

阅读下一篇

返回红网首页 返回郴州站首页
